舒城一中遷建工程施工期環境保護措施落實情況
針對施工階段綠色施工做出以下措施來確保目標的實現。
一、 綠色施工管理
綠色施工是指工程建設中,在保證質量、安全等基本要求的前提下,通過科學管理和技術進步,最大限度地節約資源與減少對環境負面影響的施工活動,實現四節一環保(節能、節地、節水、節材和環境保護)。根據綠色建筑的具體要求,集團和項目部分別建立了綠色施工領導小組和實施小組。綠色施工管理主要包括組織管理、規劃管理、實施管理、評價管理和人員安全與健康管理五個方面。
1.1 組織管理

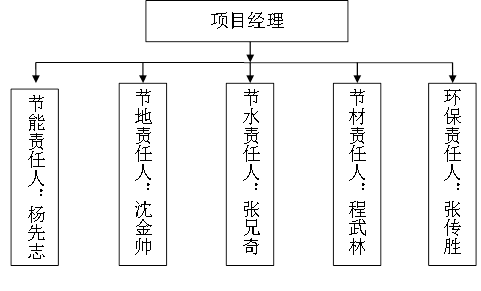

1、綠色施工管理體系:
2、環境目標
序號 |
環境目標 |
環境目標闡述 |
1 |
噪聲 |
噪聲排放達標,符合《建筑施工場界噪聲限值》規定 |
2 |
粉塵 |
控制粉塵及氣體排放,不超過法律、法規的限定數值 |
3 |
固體廢棄物 |
減少固體廢棄物的產生,合理回收可利用建筑垃圾 |
4 |
污水 |
生產及生活污水排放達標,符合《污水綜合排放標準》規定 |
5 |
資源 |
控制水、電、紙張、材料等資源消耗,施工垃圾分類處理,盡量回收利用 |
1.2 規劃管理
綠色施工方案包括以下內容:
1、環境保護措施,制定環境管理計劃及應急救援預案,采取有效措施,降低環境負荷;
2、節材措施,在保證工程安全與質量的前提下,制定節材措施。如進行施工方案的節材優化,盡量避免工地現場材料浪費,建筑垃圾減量化,盡量利用可循環材料等;
3、節水措施,根據工程所在地的水資源狀況,制定節水措施;
4、節能措施,進行施工節能策劃,確定目標,制定節能措施;
5、節地與施工用地保護措施,施工總平面布置規劃及臨時用地節地措施等。
1.3 實施管理
在綠色施工過程中對整個施工過程實施動態管理,加強對施工策劃、施工準備、材料采購、現場施工、工程驗收等各階段的管理和監督。
1、將綠色施工方案的內容及要點對所有管理人員、工人進行交底;對方案的實施進行動態管理。
2、在生活區、生產區設立宣傳欄,及時宣傳節能節材的方針要求等。
3、及時組織工人進行培訓,做好培訓講義、教材。
1.4 評價管理
根據綠色施工方案,結合工程特點,對綠色施工的效果及采用的新技術、新設備、新材料與新工藝,進行自我評估。
1.5 人員安全與健康管理
制訂施工防塵、防毒、防輻射等職業危害的措施,保障施工人員的長期職業健康。
根據實際場地合理布置施工現場,保護生活及辦公區不受施工活動的有害影響。施工現場建立衛生急救、保健防疫制度,在安全事故和疾病疫情出現時提供及時救助。
提供衛生、健康的工作與生活環境,加強對施工人員的住宿、膳食、飲用水等生活與環境衛生等管理,明顯改善施工人員的生活條件。
二、環境保護
2.1 施工場地
1、現場施工標牌按照“七牌兩圖”要求布置。同時在施工現場入場處明顯位置懸掛綠色施工組織機構圖及保障綠色施工的相關內容。
2、施工前應調查清楚地下各種設施,做好保護計劃,保證施工場地周邊的各類管道、管線、建筑物、構筑物的安全運行。
3、保護地下水環境。采用隔水性能好的邊坡支護技術,基坑降水盡可能少地抽取地下水。該工程采用了復合土釘墻作為基坑支護方案,達到了止水效果,未抽取地下水。
4、對危險品、化學品,如乙炔、氧氣瓶等采取有效隔離。
5、按照國家相關規定合理安排工人工作時間和勞動強度,制定了工人作息時間表。
6、施工中,開挖土方應合理回填利用?,F(xiàn)場開挖的土方在滿足回填質量要求的前提下,就地回填使用,也可造景等采用其他利用方式,避免倒運。
7、現場應設噪聲監測點,并應實施動態監測。不定期請公司安全部門到現場檢測噪聲強度,所有施工階段的噪聲控制在現行國家標準《建筑施工場界噪聲限值》GB12523 限值內。
8、施工現場內場南面梅河東路,擬在南面開設一個施工大門,一個辦公區大門,場內的臨時道路盡量與原有及永久性道路兼顧考慮。
2.2 揚塵控制
1、在運送土方、垃圾、設備及建筑材料等物質時,不污損場外道路。運輸容易散落、飛揚、流漏的物料的車輛,必須采取措施封閉嚴密,保證車輛清潔。施工現場出口設置洗車槽,及時清洗車輛上的泥土,防止泥土外帶。
2、土方作業階段,采取灑水、覆蓋等措施,達到作業區目測揚塵高度小于1.5m,不擴散到場區外。
3、結構施工、安裝裝飾裝修階段,作業區目測揚塵高度小于0.5m。對易產生揚塵的堆放材料應采取密目網覆蓋措施;對粉末狀材料應封閉存放;場區內可能引起揚塵的材料及建筑垃圾搬運應有降塵措施,如覆蓋、灑水等;機械剔鑿作業時可用局部遮擋、掩蓋、水淋等防護措施;清理垃圾應搭設封閉性臨時專用道或采用容器吊運。
4、施工現場非作業區達到目測無揚塵的要求。對現場易飛揚物質采取有效措施,如灑水、地面硬化、圍檔、密網覆蓋、封閉等,防止揚塵產生。
5、現場周邊圍墻:現場周邊按著用地紅線砌圍墻,高度2.5米,即擋噪聲又擋粉塵。
6、對施工現場道路及時進行硬化,指派專人及時利用地下室集水井收集的雨水或處理后的生產污水進行沖洗、清掃,有效控制了現場道路車輛行駛時的揚塵污染。
7、土方施工期間,大門口設置自動沖洗臺,出現場車輛進行沖洗和封閉性檢查。
8、用于土方平衡的現場堆土區進行綠色密目網覆蓋,避免揚塵。
9、施工場地合理布置,施工道路、材料堆放場地、加工區的地面均硬化,其余地方盡可能進行綠化,減少泥土暴露面積,減少揚塵。
10、用廢棄模板制作開口木盒,有效阻擋切割時產生的煙塵。
11、對粉末狀材料應封閉存放,場區內可能引起揚塵的材料及建筑垃圾搬運應有降塵措施,如覆蓋、灑水等。在鋸末機下方設置遮擋鋸末擋板,使鋸末在內部沉淀回收。
12、加強建筑垃圾的回收利用,對于碎石、土方類建筑垃圾可采用地基填埋、鋪路等方式提高再利用率。施工垃圾按指定地點堆放,不得露天存放。應及時收集、清理,采用袋裝、灰斗或其它容器集中后進行運輸,嚴禁從建筑物上向地面直接拋撒垃圾。
2.3 噪聲控制
1、在施工過程中嚴格控制噪音,對噪音進行實時監測與控制。監測方法執行國家標準《建筑施工場界噪聲測量方法》(GB12524)。
2、使現場噪音排放不得超過國家標準《建筑施工場界噪聲限值》(GB12523)的規定。
3、使用低噪音、低振動的機具,采取隔音與隔振措施,避免或減少施工噪音和振動。
4、合理安排進度計劃及工序的銜接,夜間避免噪音較大工程的施工。
5、盡量將混凝土澆筑時間安排在白天,以避免振動棒工作發出的噪聲影響居民正常休息。
6、產生噪聲較大的機械設備,應盡量遠離施工現場辦公區、生活區和周邊住宅區。將空壓機設備集中放置在遠離現場其他施工人員的區域內,并設置隔音棚,以控制噪聲。
7、進出車輛禁鳴笛。吊裝作業指揮應使用對講機傳達指令。
8、應采用先進機械、低噪音設備進行施工,機械、設備應定期保養維護。
9、該項目降低噪音具體措施:
(1)一般設備噪音控制:
1)塔吊:本工程七臺塔吊,性能完善;運行平穩且噪音小。
2)鋼筋加工機械:本工程的鋼筋加工機械性能良好,運行穩定,噪音小。
3)木材切割噪音控制:在木材加工場地切割機周圍搭設圍擋結構,盡量減少噪音污染。
4)混凝土澆筑:盡量安排在白天澆筑。振搗混凝土時禁止接觸模板與鋼筋,并做到快插慢拔,應配備相應人員控制電源線的開關,防止振搗器空轉。選擇低噪音的振搗設備。
2.4 光污染控制
1、盡量避免或減少施工過程中的光污染。夜間室外照明燈加設燈罩,透光方向集中在施工范圍。
2、電焊作業采取遮擋措施,用廢棄模板釘做一米見方的開口木盒,避免電焊弧光外泄。
3、具體措施:
設置焊接遮光棚:鋼結構焊接部位設置遮光棚,防止強光外射對工地周圍區域造成影響??刂普彰鞴饩€的角度:工地周邊及塔吊上設置大型罩式燈,隨著工地的進度及時調整罩燈的角度,保證強光線不射出工地外。施工工地上設置的碘鎢燈照射方向始終朝向工地內側。必要時在工作面設置擋光彩條布或者密目網遮擋強光。
2.5 水污染控制
1、施工現場污水排放應達到國家標準《污水綜合排放標準》(GB8978)的要求。
2、水污染控制現場應針對不同的污水,設置相應的處理設施:設置沉淀池、隔油池、化糞池。
3、具體措施:
現場道路和材料堆放場地周邊應設排水溝,雨水、污水應分流排放。
工地食堂設置隔油池,食堂產生的廢水經隔油池后排入市政管網,生活污水經化糞池等處理后排入市政管網。
沉淀池設置:沉淀池設置在現場大門處,基坑抽出的水和清洗混凝土攪拌車、泥土車等的污水經過沉淀后,可再利用在現場撒水和混凝土養護等。
保護地下水環境:采用隔水性能好的邊坡支護技術。在地下水位持續下降的地區,基坑降水盡可能少地抽取地下水。該工程采用了土釘墻作為基坑支護方案,達到了止水效果,未抽取地下水。
2.6 土壤保護
1、保護地表環境,防止土壤侵蝕、流失。因施工造成的裸土,及時覆蓋砂石或種植速生草種,以減少土壤侵蝕;
2、沉淀池、隔油池、化糞池等不發生堵塞、滲漏、溢出等現象。及時清掏各類池內沉淀物。該項目隔油池天天清理,排水溝和沉淀池每月清理兩次。
3、對于有毒有害廢棄物如電池、墨盒、油漆、涂料等應回收后交有資質的單位處理,不能作為建筑垃圾外運;廢舊電池要回收,在領取新電池時交回舊電池,最后由項目部統一移交公司處理,避免污染土壤和地下水。
2.7 建筑垃圾控制
1、嚴格控制施工質量,避免不必要的返工造成建筑垃圾增多。
2、堅持執行工完場清制度。下班前,對砌筑、抹灰砂漿的數量進行預控,防止過多砂漿因工人下班而浪費;加強對工人的培訓教育,砂漿等材料在下班后不能隨意丟棄。
3、加強建筑垃圾的回收再利用,對施工過程產生的廢棄物如混凝土落地灰、碎石、碎磚等可用在鋪筑臨時道路的基層進行廢物利用。
4、利用廢棄模板釘做施工臨時工具箱等。
5、分類存放施工垃圾和生活垃圾,將垃圾分為可回收垃圾和不可回收垃圾。現場生活垃圾實行袋裝化,委托包河區環衛所統一清運。
6、對于有毒、有害廢棄物如電池、墨盒、油漆、涂料等應回收后交有資質的單位處理,不能作為建筑垃圾外運,做到有毒有害廢物分類率達到100%。
7、在該工程中我們要按照“減量化、資源化和無害化”的原則采取以下措施:
(1)固體廢棄物減量化:
通過合理下料技術措施,準確下料,盡量減少建筑垃圾。實行“工完場清”等管理措施,每個工作在結束該段施工工序時,在遞交工序交接單前,負責把自己工序的垃圾清掃干凈。充分利用以建筑垃圾廢棄物的落地砂漿、混凝土等材料。提高施工質量標準,減少建筑垃圾的產生,如提高墻、地面的施工平整度,一次性達到找平層的要求,提高模板拼縫的質量,避免或減少漏漿。盡量采用工廠化生產的建筑構件,減少現場切割。
(2)固體廢棄物資源化
廢舊材料的再利用:利用廢棄模板來釘做一些維護結構,如遮光棚,隔音板等;利用廢棄的鋼筋頭制作樓板馬凳,地錨拉環等。
利用木方、木膠合板來搭設道路邊的防護板和后澆帶的防護板。
每次澆注完剩余的混凝土用來澆注構造柱、水溝預制蓋板和后澆帶預制蓋板等小構件。
(3)固體廢棄物分類處理
垃圾分類處理,可回收材料中的木料、木板由膠合板廠回收再利用。
非存檔文件紙張采用雙面打印或復印,廢棄紙張最終與其他紙制品一同由造紙廠回收再利用。
2.8 施工固體廢棄物控制
在該工程中我們要按照“減量化、資源化和無害化”的原則采取以下措施:
1、一般固體廢物 (可回收、不可回收)。
(1)可回收
辦公垃圾:廢報紙、廢紙張
建筑垃圾:廢金屬、包裝箱、空材料桶、碎玻璃、鋼筋頭、焊條頭
(2)不可回收
施工垃圾:瓦礫、混凝土、混凝土試塊、廢石膏制品、沉淀物
生活垃圾:食物加工廢料;
2、固體廢棄物應分類堆放,并有明顯的標識(如有毒有害、可回收、不可回收等)。
3、危險固體廢棄物必須分類收集,封閉存放,積攢一定數量后由項目部委托當?shù)赜匈Y質的環衛部門統一處理并留存委托書。
4、對油漆、涂料、膠、脫模劑、油等包裝物可由廠家回收的盡量由廠家收回。
5、對打印機墨盒、復印機墨盒、硒鼓、色帶、電池、涂改液等辦公用品應實現以舊換新,以便于廢棄物的回收,并盡可能由廠家回收處理。應建立保持回收處置記錄。
6、可回收再用的一般廢棄物須分類收集,并交給廢品回收單位。如能重復使用的盡量重復使用(如雙面使用廢舊紙張、鋼筋頭再利用等)。對鉆頭、刀片、焊條頭等一些五金工具應實現以舊換新,同時保留回收記錄。
7、加強建筑垃圾的回收利用,對于碎石、土方類建筑垃圾可采用地基填埋、鋪路等方式提高再利用率。施工垃圾按指定地點堆放,不得露天存放。應及時收集、清理,采用袋裝或其它容器集中后進行運輸,嚴禁從建筑物上向地面直接拋撒垃圾。生活垃圾應及時清理。垃圾清運過程中,易產生揚塵的垃圾,應先適量灑水后再清運。
8、不應使用煤作為現場生活的燃料。
第十四章 、綠色施工措施
一、 能源節約措施
1、建設工程總平面布置應優化土地利用,減少土資源占用。施工現場物料堆放應緊湊,施工道路按永久道路和臨時道路相結合的原則布置,減少土地占用。施工現場的臨時設施建設禁止利用粘土磚。
2、土方開挖施工應減少土方開挖量,減少對土地的擾動,保護周邊生態環境。挖出的棄土應提前進行挖填平衡計算,做到土方量挖填平衡。
3、施工現場應在各項施工活動和程序中做好機電節能、余熱利用、能量系統優化、綠色照明、辦公節能及節能監測和服務體系建設等工作,采取低能耗施工工藝,充分利用可再生清潔能源。
4、室外照明采用高強度氣體放電燈,辦公室等場所宜采用細管熒光燈,生活區宜采用緊湊型熒光燈在滿足照度的前提下,辦公室節能型照明器具功率密度值不大于8W/m2,宿舍不大于6W/m2,倉庫照明的不大于5W/m2。
5、建筑材料的選用應縮短運輸距離,減少能源消耗。
6、建設工程施工用水裝置水表,生活區和施工區應分別計量。
7、應對施工現場的污、廢水等非傳統水資源進行綜合處理,提高水循環利用率,減少、廢水排放量。
二、環境保護措施
1、固體污染防御措施
(1)施工現場主要道路根據用途進行硬化處理,土方應集中堆放,施工現場易飛揚、細顆粒散體材料,應封閉存放。遇四級以上大風天氣不進行土方回填、轉運以及其他可能產生揚塵污染的施工。對于剛完成回填部位以及土堆放區采取密目網覆蓋措施。施工區內主要道路,各區段設專門文明施工保潔員,及時清掃、灑水防止塵土飛揚。
(2)施工中應減少固體廢棄物的產生。建筑垃圾是主要的固體廢棄物,其主要物質是:土、渣土、散落的砂漿和混凝土、剔鑿產生的磚石和混凝土碎塊、金屬裝飾裝修產生的廢料等,工程結束后對施工中產生的固體廢棄物必須全部清除,將其可直接利用的材料進行分類回收、再利用??蓪⒔Y(jié)構施工階段產生的建筑垃圾,經分揀、剔除并把有用的廢渣碎塊粉碎后,與標準砂按1∶1的比例拌合作為細骨料,用于抹灰砂漿和砌筑砂漿,砂漿強度可達5MPa以上。
2、水污染防范措施
(1)臨建階段,統一規劃排水管線,施工現場污水、廢水有組織排放;建立于水排水系統,并入市政雨水管網;建立獨立的污水管網,并與市政污水管環網相接。
(2)廁所產生的污水經過化糞池處理后通過管線排入市政的污水管線,清潔車每月一次對化糞池進行處理。
(3)食堂設隔油池,將食堂產生的油污經過沉淀隔油后將下水排入市政的污水管線,每周一次清理隔油池;設雜物殘渣桶并能及時處理,以減少食物殘渣流入市政管線。該項工作具體由后勤負責。
(4)再攪拌機前臺、混凝土輸送泵及運輸車清洗處設置沉淀池。清洗所產生的污水要排入沉淀池內排放廢水,經過二次沉淀后方可排入市政污水管線或循環使用用于灑水降塵。未經處理的泥漿水,嚴禁排入城市排水設施及河流,施工人員定期將池內的沉淀物清除,并進行沉淀池清理記錄。
(5)施工現場設置裝用的油漆油料庫,油庫內嚴禁存放其他物資,庫房地面和墻面做防滲的特殊處理,儲存、使用和保管有專人負責,防止油料的跑、冒、摘、漏、污染水體。
(6)禁止將有毒有害廢棄物用于土方回填,以免污染地下水和環境。
(7)施工現場實驗室產生的養護用水通過現場排水管線排到市政管線,避免出現在施工現場亂流現象。
3、大氣污染控制
(1)土方施工施工過程中土方鏟、運、卸等環節設置專人淋水降塵,現場一般情況下不堆放土方,如現場堆放時,需采取覆蓋、表面固化、及時淋水降塵等措施。開挖、回填施工時,密閉運輸車在出大門口外馬路上設置草墊,用于掃清運土車輪胎上外帶土塊。
(2)施工現場道路在施工前做好施工道路的規劃和設置?,F(xiàn)場臨時施工道路,基層要夯實,路面做硬化處理。為降低施工現場揚塵發生,每天派專人隨時清掃現場主要施工道路,并適量灑水壓塵處理,達到環衛要求。
(3)施工現場地面采取措施降低揚塵,并按作業組劃分區域管理,有作業組設專人負責保潔工作,配備相應灑水設備,及時灑水清掃,減少揚塵污染。木工作業面要及時清理木屑、鋸末,并要求木工棚和作業面保持清潔;鋼筋棚內,加工成型的鋼筋要碼放整齊,鋼筋頭放在指定地點,鋼筋屑當天清理;運輸車輛不帶泥沙出現場,并做到沿途不遺灑。
(4)施工現場防揚塵:清理施工垃圾,項目部使用封閉容器吊運,嚴禁隨意凌空拋撒造成揚塵。施工垃圾要及時清運,清運時適量灑水減少揚塵施工現場出入口設置沖洗車輛的設施,出場時必須將車輛清理干凈,不得將泥沙帶出現場。水泥及其他易飛揚的細顆粒散體材料應當在庫房內存放或嚴密覆蓋,運輸卸運時防止遺灑飛揚,以減少揚塵?,F(xiàn)場使用的混凝土采用預拌、減少揚塵。土方及松散顆粒的堆放,采用覆蓋和固化措施,防止塵粉對大氣的污染。遇有四級風以上天氣不得進行土方回填。
